提升車間安裝提升防過卷緩沖托罐裝置

發布日期:2022/9/30 發布人:管理員

“提升人員的罐籠提升系統未按國家規定在井架或者井塔的過卷段內設置罐籠防墜裝置”。根據2022版《金屬非金屬礦山重大事故隱患判定標準》第二十二條第3項規定,公司提升系統需要安裝防過卷緩沖托罐裝置才能符合新標準要求,9月20日下午,由徐煤生產的四架托罐裝置送至新副井井口,廠家及公司設備部技術員、車間負責人等立即攀上井架研究安裝方案。


提升車間十分重視過卷緩沖托罐裝置工作,多次召開會議,就豎井安裝放過卷裝置進行討論,制定安裝方案,最后定在9月26號安裝,計劃不超過6個小時,方案確定后,大家開始準備工作。

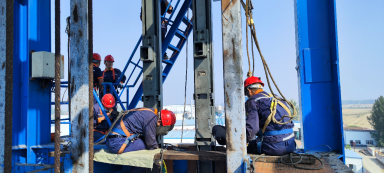

9月26號早上,車間維修班開好班前動員會,工段長進行細致的分工,大家各負其責,準備所需的工具,手拉葫蘆、撬棍、氧氣、電焊機等和各種工器具,一切準備就緒,大家按照方案進行設備安裝,第一步,首先把一個滑輪掛到下天輪底部,然后井口人員把之前準備好的懸掛裝置,用平板車運到井口北側。第二步,用穩車上預備好的鋼絲繩,從上部滑輪處下放到井口,栓住懸掛裝置,然后開動穩車向上拉,在拉的過程中,要觀察不能碰到罐道,拉到指定位置后,在和兩邊進行貼合時,還要用之前準備好的2噸手拉葫蘆進行細節的貼合。鉗工按照圖紙要求施工,作業現場環境十分危險,因為井架兩邊沒有安全扶手,大家就把安全帶系在之前焊接好的掛鉤上面,由于現場施工條件限制,大家互相提醒觀察,保證萬無一失,出現一點小失誤就會造成重大問題。就這樣用了3天的時間,全部把懸掛裝置安裝完畢。


    這次的順利安裝和之前的準備工作有著很大的關系,讓我們學到了很多東西,無論干啥工作都要有施工方案和安全細節原則,這樣才能既要保證質量,又實現了安全第一。


閱讀上一篇: 公司組織參加國家檔案信息化建設公益大講堂

閱讀下一篇: 公司召開數碼電子雷管及起爆器推廣培訓會

版權所有:安徽太平礦業有限公司
聯系地址:安徽省淮北市濉溪縣安徽太平礦業有限公司
電話:0561-7095072 傳真:0561-7095072
Email:[email protected] 皖ICP備20001342號

主站蜘蛛池模板: 怀安县| 茌平县| 南木林县| 嘉荫县| 松江区| 梁河县| 五莲县| 花莲市| 义乌市| 那曲县| 宝山区| 琼结县| 文安县| 宜兴市| 班戈县| 西安市| 彰化市| 兴和县| 灵璧县| 陆河县| 库车县| 柳林县| 达拉特旗| 诸城市| 兰考县| 蓝山县| 攀枝花市| 新和县| 白水县| 共和县| 西和县| 昌都县| 巫溪县| 武冈市| 忻城县| 菏泽市| 海伦市| 静乐县| 峨边| 瓮安县| 纳雍县|
